华能(琼海)光伏发电有限公司 华能100MW农光互补光伏发电项目(中原) 职业病危害控制效果评价报告书网上公开信息

2025-08-20

根据《职业卫生技术服务机构工作规范》的要求,现将《华能(琼海)光伏发电有限公司华能100MW农光互补光伏发电项目(中原)职业病危害控制效果评价报告》相关信息公示如下:

建设单位(用人单位)

名称:华能(琼海)光伏发电有限公司
地址:海南省琼海市中原镇乐群村、星池村、排沟村及周边土地,其中升压站位于排沟村、光伏发电场东区位于乐群村及周边土地、光伏发电场西区位于星池村及周边土地

联系人:李兴宁 18289847977

项目简介

国华文昌100MW渔光互补光伏发电项目扩建工程拟建场地位于海南省琼海市中原镇乐群村、星池村、排沟村及周边土地,其中升压站位于排沟村、光伏发电场东区位于乐群村及周边土地、光伏发电场西区位于星池村及周边土地。项目中心地理坐标位于北纬19°6'0",东经110°30'30",场区中心距离中原镇约6km,距离琼海市约18km。本项目总占地面积1400.26,采用农光互补+储能模式,建设规模为120.176MWp,配置25%的储能系统。

项目采用分块发电、集中并网方案,共设有2个区光伏发电场(东区1030亩,西区360亩。),光伏区总地块占地1390亩,共安装207200580Wp单晶硅单面光伏组件。电站采用分块发电、集中并网方案,由35个光伏发电单元组成,其中包括:233.2MW52.75MW52.6MW12.5MW11.6MW光伏发电方阵。建成后并入海南省电网,采用110kV电压等级接入电力系统。

本项目新建1110kV升压站,其占地约10.26亩。升压站以一回110kV架空线路接入220kV官塘变电站110kV侧,导线截面为300mm2,线路长度约22.5km。本项目光伏场区共5组集电线路接入110kV升压站,集电线路采用35kV直埋电缆敷设方案,集电线路总长度约为10.3km

本项目25年平均发电量为14446.1MWh25年发电量合计361153.2MWh

技术服务单位名称

海南寰安科技检测有限公司

技术服务项目组人员名单

钟国仁、王春宽、李志锋、郑雁尹

现场调查时间

202581

建设单位(用人单位)陪同人

李兴宁

建设项目存在的主要职业病危害因素及主要防护设施设计

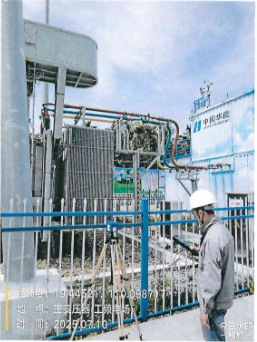

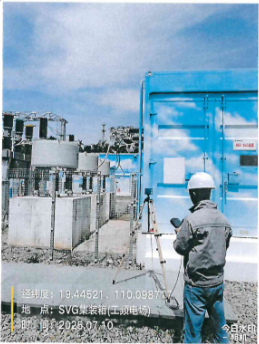

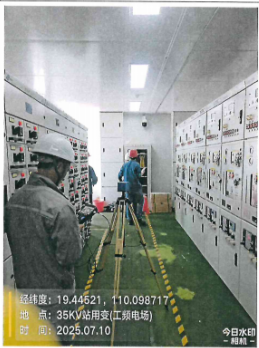

拟建项目生产工艺中存在的主要职业病危害因素为噪声、工频电场、夏季高温六氟化硫及其裂解物等。

主要防护措施:GIS设备预制舱经双层防雨百叶窗进风,轴流风机排风,GIS开关柜为室内装置;35kV配电开关室预制舱中的35kV开关柜为室内装置室内经双层防雨百叶窗进风,轴流风机排风35kV配电通信蓄电池室室内经双层防雨百叶窗进风,轴流风机排风35kV配电通信蓄电池舱铅酸蓄电池在运行过程中会产生少量氢气,在室内天花板设置氢气泄漏报警装置;35kV配电开关室前门右侧外墙设置SF6泄漏报警装置,后门左侧外墙设置六氟化硫在线监测系统;GIS设备预制舱门口外墙设置SF6泄漏报警装置六氟化硫在线监测系统;电气设备间与控制室之间隔离,以防有毒气体扩散入控制室;GIS设备预制舱、35kV开关柜均采用全封闭SF6断路器,SF6密封充装,定期检测采用低噪声组串式逆变器、箱式变压;组串式逆变器、箱式变压器安装时设置减振基础,安装混凝土隔振底座,能降低变压器由于运行振动而产生噪声,混凝土隔振底座可降低噪声强度约5dBA工人采取巡检的作业方式,减少持续接触噪声时间;加强噪声设备的维护和运行管理,出现故障及时维修,并及时消除不良振动合理安排巡检时间,避免正午时间巡检配备足够的防暑降温药品配发太阳眼镜、大帽檐的安全帽;穿着宽松、透气的衣物中心控制室、休息室设置有柜式分体空调坐车巡检+避免一次巡检时间过长

评价结论与建议

本项目在各项防护措施实行到位的条件下,满足国家和地方对职业病防治方面法律、法规、标准的要求;正常生产过程中,在采取和保持控制效果评价报告所提出对策措施和建议的情况下,本项目能符合国家和地方对职业病防治方面法律、法规、标准的要求,符合职业病防护设施竣工验收条件。

技术审查专家组评审意见

专家评审组同意通过该《职业病控制效果评价报告书》,评价单位按专家组意见修改《职业病控制效果评价报告书
